Монтаж системы шумоизоляции перегородок Vetonit Акустик

Перепланировка – хороший способ получить максимум от имеющейся полезной площади и обустроить дом по своему усмотрению. Однако при этом недостаточно просто разделить помещения. Перегородки должны отвечать всем необходимым нормативным требованиям, включая прочность, огне- и влагостойкость, несущую способность и т.д. Один из важнейших параметров – хороший уровень шумоизоляции, который обеспечит всем домочадцам должный комфорт и позволит каждому заниматься любимым делом, не мешая окружающим.
Поэтому отличным решением для устройства межкомнатных перегородок были и остаются каркасные конструкции с облицовкой из гипсовых строительных плит и заполнением из минеральной ваты. Гипсовые плиты примерно в 2,5 раза легче кирпичей или строительных блоков, но обладают высокой прочностью и хорошей несущей способностью, позволяя навешивать даже тяжёлую мебель. Минеральная вата, например, ISOVER Шумка, специально предназначенная для устройства перегородок, обеспечивает высокий уровень шумоизоляции при толщине всего 50 мм.
Перегородки из гипсовых плит дают более качественную шумоизоляцию, при этом позволяют сэкономить полезную площадь помещения, а их устройство требует минимума «мокрых» работ. Сами гипсовые плиты при транспортировке и хранении занимают места до 7,5 раз меньше по сравнению со штучными стройматериалами.
ШАГ 1. Разметка и монтаж направляющих профилей ПН

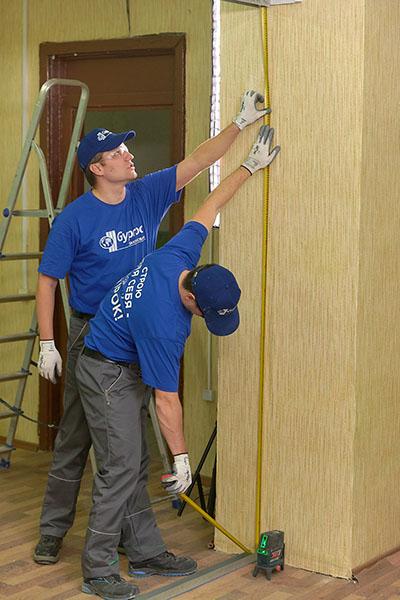

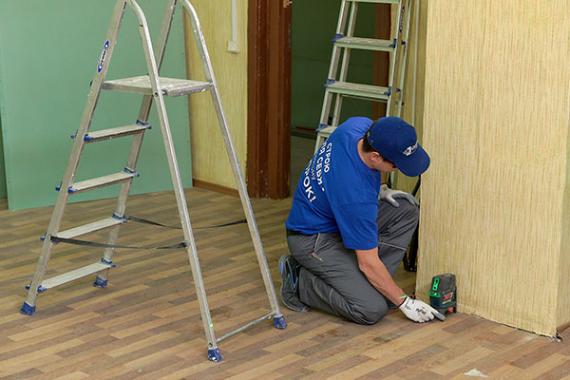

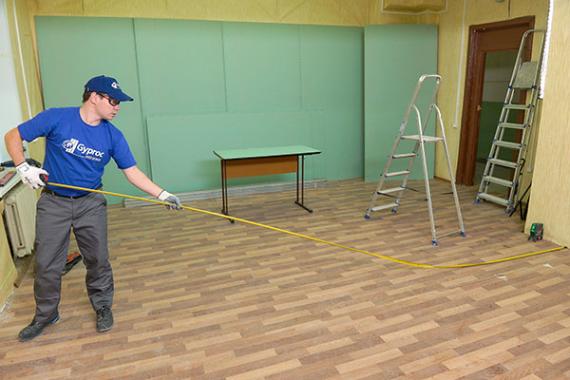

Нанесите на пол и потолок разметку, определяющую положение перегородки и дверных проемов в ней. Для разметки можно использовать шнуроотбойное приспособление или лазерный уровень. Они же помогут перенести разметку на стены и потолок.

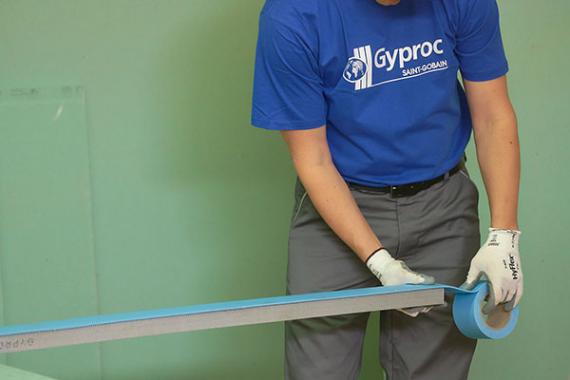

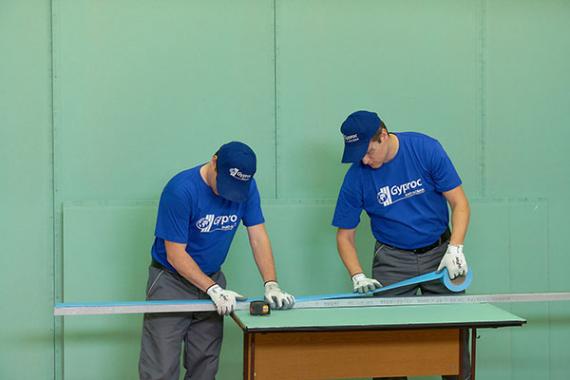

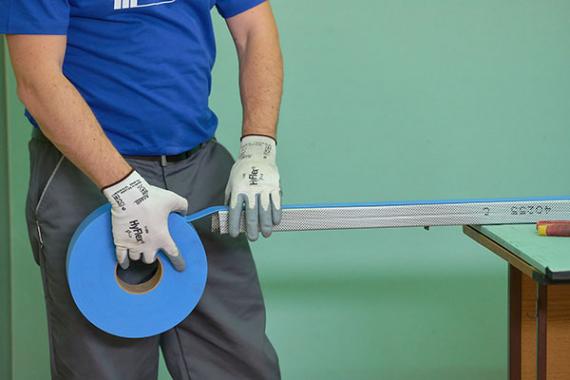

Перед установкой направляющих профилей Гипрок ПН приклейте на их наружную сторону («спинку») уплотнительную ленту Гипрок. Лета обеспечит плотное прилегание профилей к ограждающим поверхностям помещения и улучшит шумоизоляционные свойства перегородки.

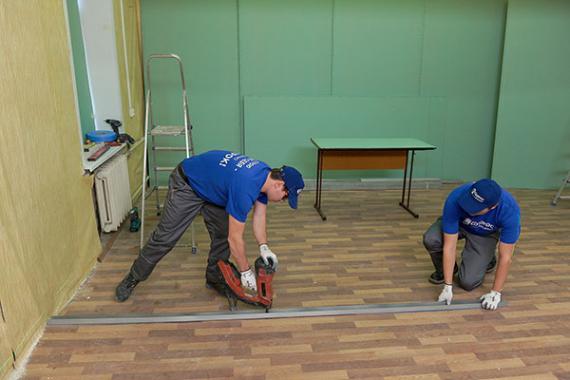

Используя разметку на полу, закрепите направляющий профиль Гипрок ПН. Способ крепления зависит от материала пола. Например, это могут быть саморезы с нейлоновыми дюбелями для бетона или саморезы по дереву. Их устанавливают с шагом не более 600 мм, при этом каждый отрезок профиля должен быть закреплён не менее чем в трёх точках по длине.

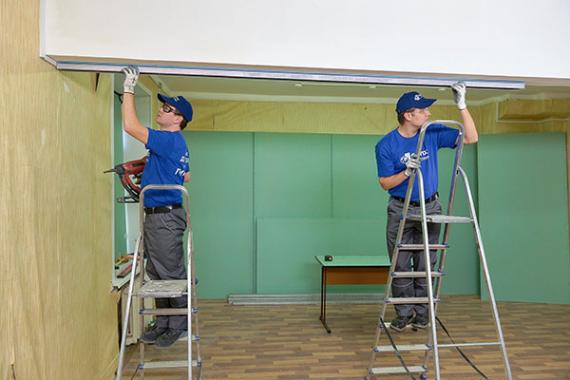

Крепление профиля Гипрок ПН к потолку производится аналогично.

ШАГ 2. Разметка и монтаж стоечных профилей ПС

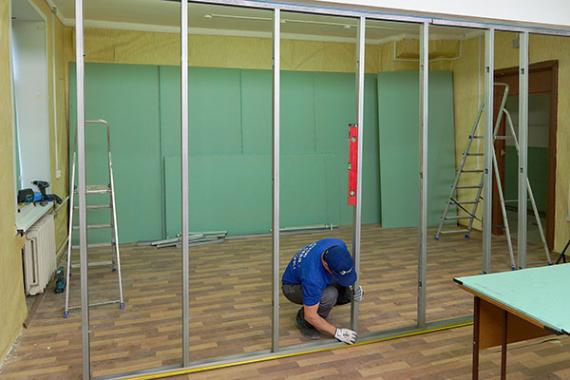

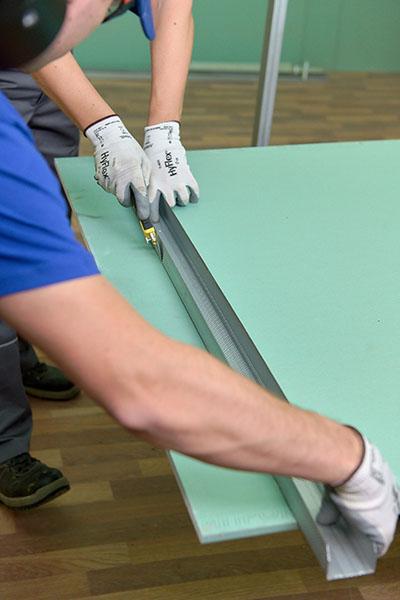

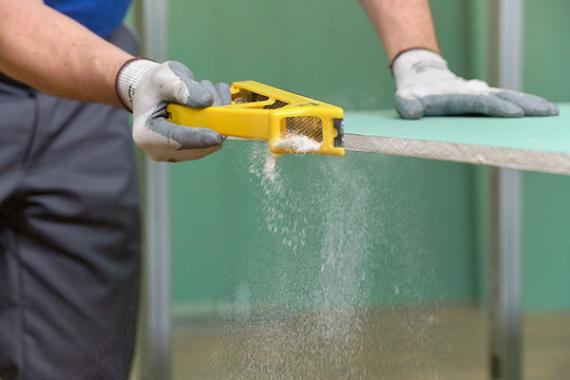

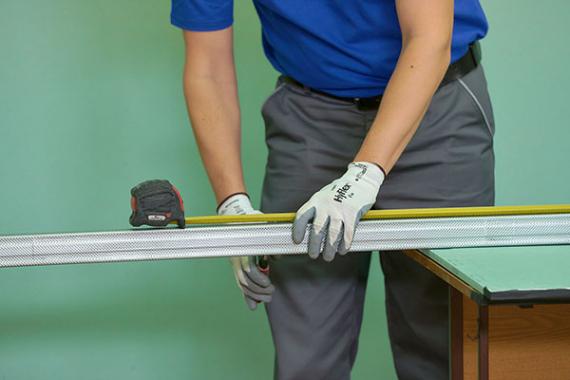

Перед установкой стоечных профилей Гипрок ПС их обрезают по длине так, чтобы они были на 10 мм короче высоты помещения. Обрезка всегда производится с одной стороны профиля.
Промерьте помещение вдоль и поперек и рассчитайте наиболее удачное положение профилей и положение плит, в некоторых случаях возможно сэкономить целый ряд стоечного профиля и сильно упростить монтаж.Андрей Шайтер
строительный блогер, 400+ тыс. подписчиков на YouTube
На спинки крайних стоечных профилей (которые крепятся к стенам помещения) наклейте уплотнительную ленту (как клеить – см. выше). После этого крайние стойки нужно вставить в закреплённые на полу и потолке направляющие и закрепить к стенам.

На следующем этапе устанавливают стоечные профили. Их размещают спинками в одну сторону Вертикальность установки можно проконтролировать по отвесу или по лазерному уровню. Остальные стойки размещают по всей длине перегородки с шагом 600 мм (или 400 мм для усиления жёсткости конструкции).
Если при расчете шага профиля у вас получается расстояние более 600 мм, то следует добавить дополнительный профиль. Как правило, следует добавить его в местах больших нагрузок: например, ставим дополнительный профиль возле дверного проема.Андрей Шайтер
строительный блогер, 400+ тыс. подписчиков на YouTube

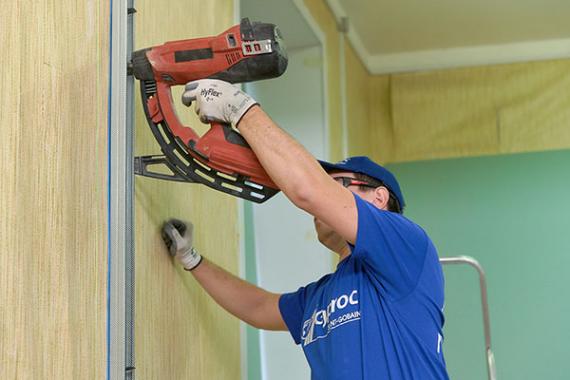

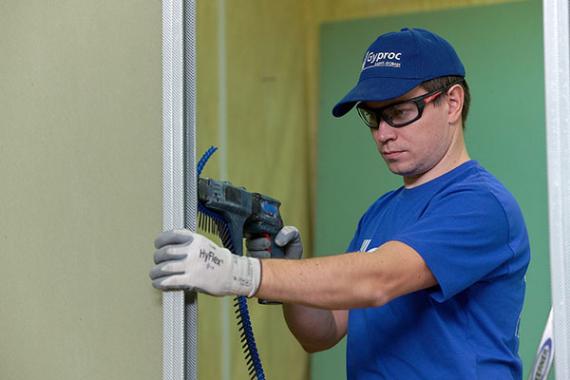

При монтаже стоек их нужно располагать таким образом, чтобы крышки технологических отверстий отгибались вниз. К направляющим профилям Гипрок ПН, закреплённым на полу и потолке, стойки фиксируют при помощи просекателя. При использовании профилей Гипрок Ультра просекатель можно не использовать: фиксация профилей происходит за счёт выступов на их поверхности.

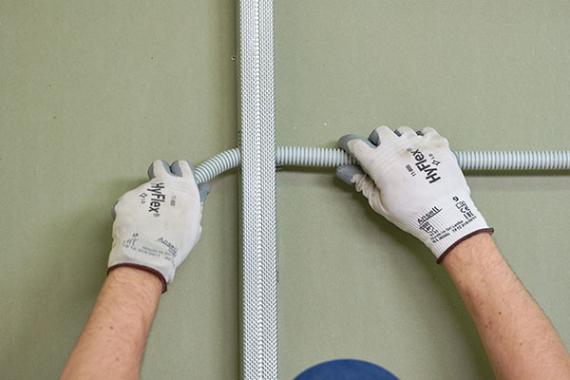

Технологические отверстия в стоечных профилях служат для укладки электропроводки в гофротрубах и других инженерных коммуникаций. Категорически запрещено укладывать их вертикально в полости стоек, так как в этом случае коммуникации можно повредить саморезами при монтаже гипсовых плит.


ШАГ 3. Обшивка первой стороны перегородки гипсовыми строительными плитами

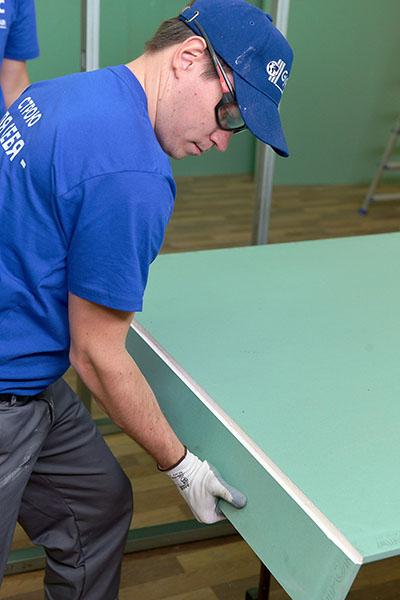

В качестве облицовки мы рекомендуем использовать шумоизоляционные гипсовые строительные плиты Гипрок Аква Стронг толщиной 15 мм. Чтобы вам было комфортно работать в стеснённых условиях квартиры, выбирайте плиты уменьшенного размера – 1950х1200 мм. При таких габаритах они свободно проходят даже в двери пассажирского лифта, если в доме отсутствует грузовой, а также в стандартные дверные проёмы. Кроме того, с плитами уменьшенного размера гораздо удобнее работать и все монтажные операции можно выполнять в одиночку.
Высокие прочность и плотность шумоизоляционных гипсовых плит Гипрок Аква Стронг позволяют навешивать на установленную перегородку основные бытовые приборы и предметы мебели. Для монтажа применяются специальные дюбели типа «бабочка».
Перед тем, как приступать к обшивке каркаса гипсовыми плитами, выполните их разметку и нанесите места будущего расположения электроустановочных изделий.
В процессе монтажа плиты располагают вертикально и устанавливают таким образом, чтобы все межплитные стыки приходились на профили каркаса.
Промерьте помещение вдоль и поперек и рассчитайте наиболее удачное положение гипсовых плит с наименьшим количеством стыков.Андрей Шайтер
строительный блогер, 400+ тыс. подписчиков на YouTube
Прислоните плиту торцом к стене, от которой начинаете зашивать перегородку. Проконтролировать вертикальность поможет отвес, пузырьковый уровень или лазерный нивелир. Чтобы облегчить себе работу, зафиксируйте плиту с помощью держателя ГСП.
Гипсовые плиты подрезаются таким образом, чтобы между плитой и потолком, а также между плитой и стеной было расстояние около 5 мм, а между плитой и полом - 10 мм для последующей заделки швов герметиком.



Для крепления плит к направляющим каркаса используют т.н. саморезы по металлу – с частым шагом резьбы. Крепление выполняют по контуру плиты, начиная от стены или от закреплённой ранее плиты, с шагом не более 250 мм.
Расстояние от покрытого картоном торца плиты до линии установки саморезов составляет 10 мм, а от не покрытого картоном обрезного торца – 15 мм.

Длина используемых саморезов должна позволять им заходить в металлический профиль каркаса не менее чем на 10 мм. Вкручивают саморезы строго перпендикулярно поверхности плиты, утапливая шляпку на глубину 0,5–1 мм, но так, чтобы при этом она не рвала картон. Облегчит работу использование шуроповёрта с заранее отрегулированной величиной момента затяжки.
Если высота стен превышает длину используемых для облицовки плит и между ними есть горизонтальные стыки, в этих местах для упрочнения стыков устанавливают дополнительные поперечные направляющие профили Гипрок ПН. При обшивке в два слоя это делать не обязательно. Монтаж плит к профилям Гипрок ПН выполняют следующим образом:
- С образующих горизонтальный стык обрезных кромок гипсовых плит с помощью рубанка или кромочного фрезера снимите фаску глубиной на 2/3 толщины плиты под углом 22,5°. Затем саморезами прикрепите плиты к каркасу. При обшивке двумя слоями гипсовых плит фаску снимаются только на лицевом слое.
- Горизонтальные стыки между соседними стойками каркаса должны быть расположены вразбежку со смещением не более 400 мм по высоте. При этом нельзя допускать образования крестообразных стыков.

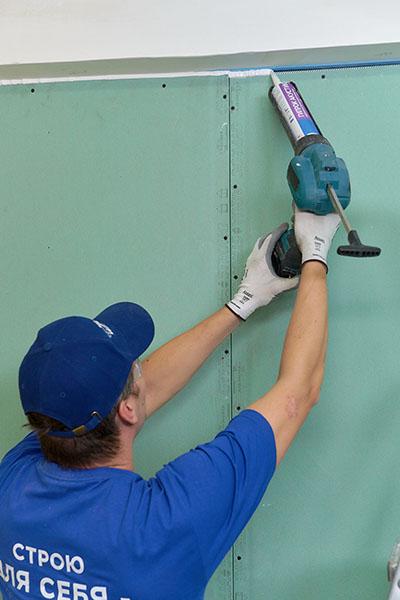

Когда монтаж гипсовых плит завершён, стыки между перегородкой и несущими поверхностями – стенами, полом, потолком – заполните герметиком. Это создаст дополнительную преграду на пути распространения структурных шумов между конструкциями здания.

Чтобы избежать попадания излишков герметика на поверхность плит, предназначенную под последующую финишную отделку, перед началом герметизации вдоль примыканий плит к стенам, полу и потолку по периметру наклеивают малярный скотч. После завершения работы с герметиком скотч удаляют.
ШАГ 4. Монтаж шумоизоляции в каркас

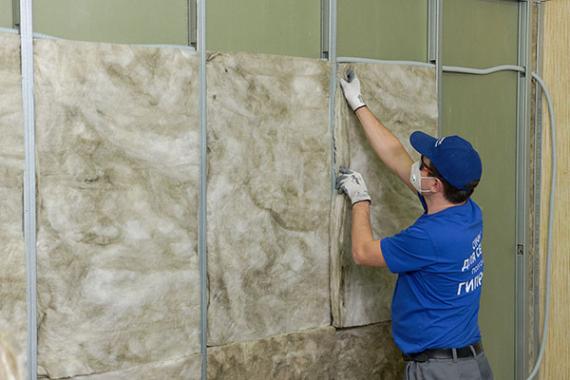

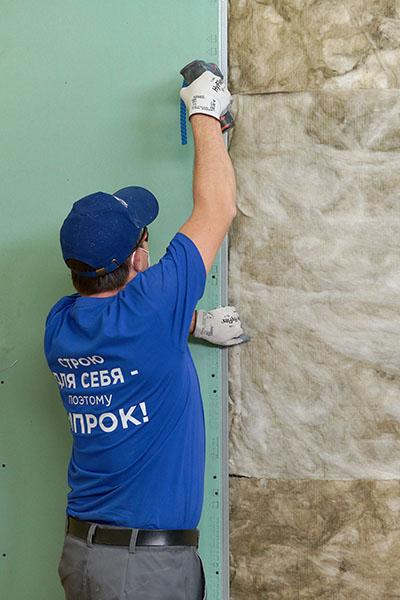

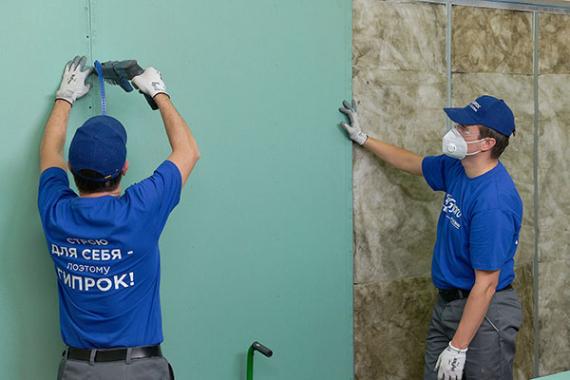

Когда обшивка перегородки с одной стороны полностью завершена, можно приступать к заполнению каркаса шумоизоляционным материалом, например, минеральной ватой ISOVER Шумка.
Для получения качественной звукоизоляции нужно полностью заполнить минватой всю полость каркаса, включая внутренние полости стоечных и направляющих профилей. Поскольку стандартный шаг каркаса составляет 600 мм, а ширина минераловатных плит ISOVER Шумка – 610 мм, они встают враспор между направляющими и плотно прилегают к их поверхностям, исключая образование мостиков звука. Благодаря своей упругости, вставленные враспор шумоизоляционные плиты ISOVER Шумка надёжно держатся между направляющими без дополнительного крепления.

При нестандартном шаге каркаса обрезайте плиты до необходимой ширины, оставляя припуск 10–20 мм для установки враспор. То же самое относится к подрезке плит по длине. Однородное заполнение повысит шумоизащитные характеристики всей конструкции.
Для раскроя минваты рекомендуется использовать специальный нож ISOVER с волнистой режущей кромкой.
ШАГ 5. Обшивка второй стороны перегородки гипсовыми плитами
Обшивка второй стороны перегородки выполняется со смещением на шаг стоечных профилей. Это значит, что начинать в данном случае нужно не с целой плиты, а с половины, отрезанной вдоль (по ширине). Это позволит разместить стыки противоположных обшивок вразбежку. В остальном монтаж второй стороны обшивки аналогичен.


ШАГ 6. Грунтовка и шпаклевание стыков ГСП
Обрезные стыки плит перед дальнейшей обработкой необходимо загрунтовать грунтовкой vetonit Prim multi и оставить до полного высыхания.

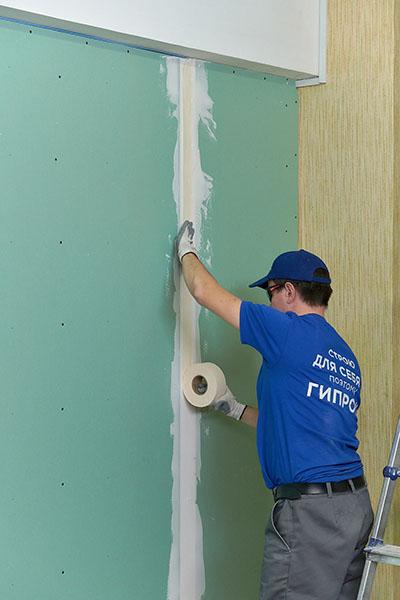

Затем образованные фасками желобки на обрезных стыках заполняют шпаклёвкой Гипрок FAST-60 и проклеивают бумажной армирующей лентой Гипрок MARCO прямо по сырой шпаклёвке. Поверх ленты наносят второй слой шпаклёвки Гипрок FAST-60, он должен покрывать место стыка широкой полосой в 250–300 мм.
Заводские кромки шпаклюют аналогичным образом. При этом армирующую ленту Гипрок MARCO нужно слегка утапливать шпателем в первый слой шпаклёвки.

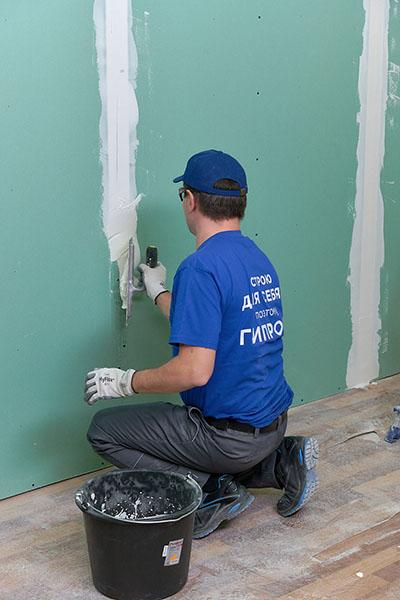

После обработки стыков все утопленные шляпки саморезов шпаклюют «на сдир», заполняя лишь шлицы и возможные дефекты поверхности. При таком способе шпатель держат под прямым углом к обрабатываемой поверхности.
В зависимости от влажности воздуха, для полного высыхания шпаклёвки потребуется не менее суток. После этого все выступающие неровности и наплывы шлифуют сеткой или шлифовальной бумагой для подготовки поверхности облицовки к грунтовке и финишной отделке.
